【抗疫情 保生產】助力“強縣域”,鎮原縣金龍工業集中區基礎設施改造提升項目迎來新進展
來源: 時間:2022-08-02 閱讀:0
自甘肅省本輪疫情以來,建設公司充分做好疫情防控,穩妥有序推進項目建設,部分重點工程迎來新進展——7月28日,建設公司承建的鎮原縣金龍工業集中區基礎設施改造提升項目迎來主體封頂的關鍵節點。
該工程是建設公司首次承接的EPC總承包供熱項目,合同造價約1.478億元,總建筑面積13238.68平方米,由道路工程和供熱工程兩部分組成。計劃新建金龍路和規劃二路道路2條、修建熱源廠一座、安裝29MW熱水鍋爐2臺、配套建設熱源廠內其他附屬設施設備、敷設一級管網總長10.65公里、新建熱力站5座、接入城區原有6座熱力站至該供熱系統等。

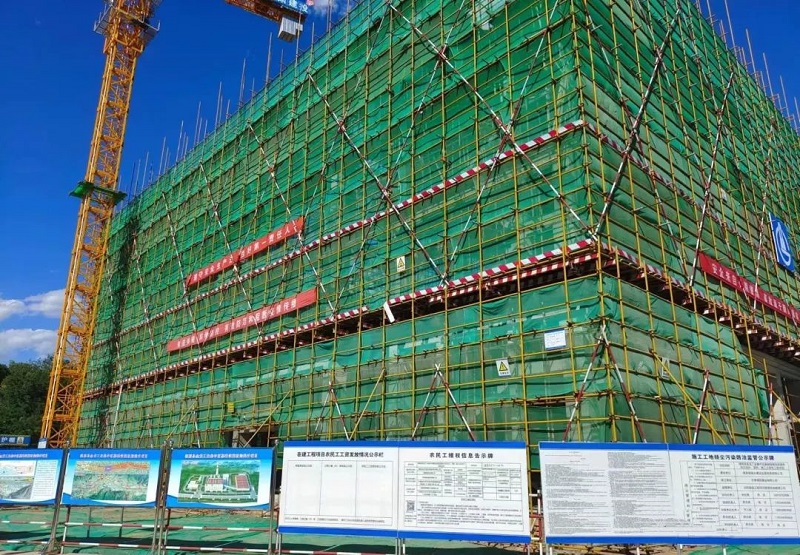

截至目前,該工程鍋爐房主體結構、煤庫主體結構及受煤坑、綜合樓主體結構、輸煤廊主體結構、輸渣廊主體結構、庫房主體結構及在線檢測室主體結構已全部完成,一級管網R5、R6支線回填,已完成施工產值8500萬元。將進入裝飾裝修、鍋爐設備安裝、煙囪安裝,以及室外附屬工程施工階段,爭取在11月供暖季到來時,實現正常供暖。
自開工起,項目部從構建結構清晰、職責分明、運行穩定、體現“五位一體” (安全、質量、成本、工期、技術創(chuàng )新)管理要求,實施有規范、操作有程序、過程有控制、結果有考核的管理制度入手,在健全各種規章制度的同時,嚴格標準化施工,確保工程保質保量按期完成。
封頂儀式結束后,建設單位、監理單位和施工單位代表實地觀摩樓棟現場。后續施工過程中項目部將以主體結構封頂為新起點,進一步加強安全管控,嚴把工程質量,加快施工進度,把該工程打造成讓建設單位滿意、讓政府放心的優質工程。
通訊員:趙紅強
